Pytanie 1
Koszty ogólne budowy w kosztorysie oblicza się procentowo od wartości
gdzie:
\( R \) - robocizna,
\( M \) - materiał,
\( S \) - sprzęt,
\( Kz \) - koszty zakupu materiałów
Wynik: 17/40 punktów (42,5%)
Wymagane minimum: 20 punktów (50%)
Koszty ogólne budowy w kosztorysie oblicza się procentowo od wartości
gdzie:
\( R \) - robocizna,
\( M \) - materiał,
\( S \) - sprzęt,
\( Kz \) - koszty zakupu materiałów
Podczas oceny kosztów robót wykończeniowych, jaką wartość należy uwzględnić w kosztorysie inwestorskim?
Wykorzystując katalogi nakładów materialnych, można ustalić
W kosztorysie przygotowanym metodą kalkulacji szczegółowej kluczowym etapem, który odróżnia go od kosztorysu uproszczonego, jest
Jakie wymagania musi spełnić wykonawca starający się o uzyskanie zamówienia publicznego?
Przygotowując ofertę na realizację robót drogowych, konieczne jest sporządzenie kosztorysu
Jakie z podanych środków ochrony indywidualnej powinien nosić pracownik zajmujący się malowaniem wewnętrznych ścian budynku farbami wapiennymi?
Co rozumiemy przez cenę jednostkową?
Jaka jest grubość ściany fundamentowej przedstawionej na rysunku?

Obciążenie zmienne charakterystyczne dla stropu w muzeum wynosi 4 kN/m2. Na podstawie wartości odpowiedniego współczynnika obciążeń dobranego z załączonej tabeli wskaż wartość obciążenia obliczeniowego dla tego stropu.
| Współczynnik obciążenia do wybranych obciążeń | ||
|---|---|---|
| Obciążenie zmienne | γf | |
| Ciężary własne urządzeń stacjonarnych | 1,2 | |
| Obciążenie technologiczne rozłożone równomiernie | do 2,00 kN/m² | 1,4 |
| ponad 2,00 do 5 kN/m² | 1,3 | |
| ponad 5,00 kN/m² | 1,2 | |
| inne obciążenia zmienne, np. zastępcze od ścian działowych | 1,2 | |
| Obciążenie śniegiem (wg PN-80/B-02010) | 1,4 | |
| Obciążenie wiatrem (wg PN-77/B-02011) | 1,3 | |
Rozbiórka rusztowań stojakowych zaczyna się od
Przedstawione w tabeli pozycje kosztorysu inwestorskiego sporządzono metodą kalkulacji
| Nr | Podstawa, opis robót | Jm | Ilość | Cena | Wartość |
|---|---|---|---|---|---|
| 22 | KNR 2-02 1101/01 Podkłady betonowe na podłożu gruntowym beton B10 - 8cm | m3 | 1,018 | 258,59 | 263,24 |
| 23 | KNR 2-02 1101/02 Podkłady betonowe - beton B15 - 8cm | m3 | 1,018 | 266,17 | 270,96 |
| 24 | KNR 2-02 1101/01 Podkład betonowy : B-20 8 cm | m3 | 1,018 | 304,51 | 309,99 |
| 25 | KNR 2-02 0212/12 Wieńce monolityczne na ścianach zewnętrznych o szerokości do 30cm | m3 | 0,689 | 416,73 | 287,13 |
| 5. Izolacja przeciwwilgociowa CPV 45320000-6 | 731,59 | ||||
| 26 | KNR 2-02 0603/07 Izolacje przeciwwilgociwe powłokowe pionowe - wykonywane na zimno z lepiku asfaltowego - pierwsza warstwa (ściany fundamentowe nowe i istniejące) | m2 | 19,9 | 9,65 | 192,04 |
| 27 | KNR 2-02 0603/02 Izolacje przeciwwilgociwe powłokowe pionowe - wykonywane na zimno z emulsji asfaltowej - każda następna warstwa | m2 | 19,9 | 1,81 | 35,97 |
Cyfra 24 w oznaczeniu drewna C 24, wskazuje na charakterystyczną wytrzymałość w MPa na
Jakiego rodzaju kosztorys powinien zostać przygotowany, jeśli w trakcie prac remontowych, dotyczących wymiany podwieszanego sufitu na drewnianym stropie, wykonawca robót zauważył potrzebę dodatkowej naprawy oparcia końców belek drewnianych na ścianie?
Na podstawie informacji cenowej zawartej w zamieszczonej tabeli można oszacować średnią wartość robocizny na wykonanie robót budowlanych na terenie Lublina. W tym celu należy z poniższej tabeli przyjąć do obliczeń stawkę robocizny w wysokości
| Miasto | wartość R zł/r-g | cena R brutto zł/r-g | ||||
|---|---|---|---|---|---|---|
| średnia | min. | max. | średnia | min. | max. | |
| Wrocław | 6,99 | 5,00 | 8,50 | 14,91 | 10,15 | 16,83 |
| Bydgoszcz | 6,75 | 5,00 | 8,30 | 13,95 | 9,78 | 16,23 |
| Lublin | 6,63 | 5,00 | 8,00 | 14,34 | 10,61 | 16,93 |
| Gorzów Wlkp. | 6,57 | 5,00 | 8,00 | 13,89 | 9,90 | 16,20 |
| Łódź | 6,92 | 4,90 | 8,50 | 15,28 | 9,84 | 17,81 |
| Warszawa | 9,09 | 5,71 | 12,50 | 19,24 | 11,03 | 26,55 |
| Kraków | 7,48 | 5,30 | 9,00 | 15,63 | 10,67 | 19,44 |
Na podstawie przedmiaru robót tworzy się
Korzystając z informacji zawartych w tablicy, oblicz koszt wykonania 0,50 m³ nadproża żelbetowego o szerokości 45 cm i wysokości 24 cm, jeżeli stawka za 1 r-g wynosi 20,00 zł.
Nakłady na 1 m³ KNR 2-02 fragment tablicy 0210 Wzór na obliczenie stosunku długości deskowanego obwodu do pola przekroju s = (b + 2h) / b x h, gdzie b – szerokość i h – wysokość w [m]

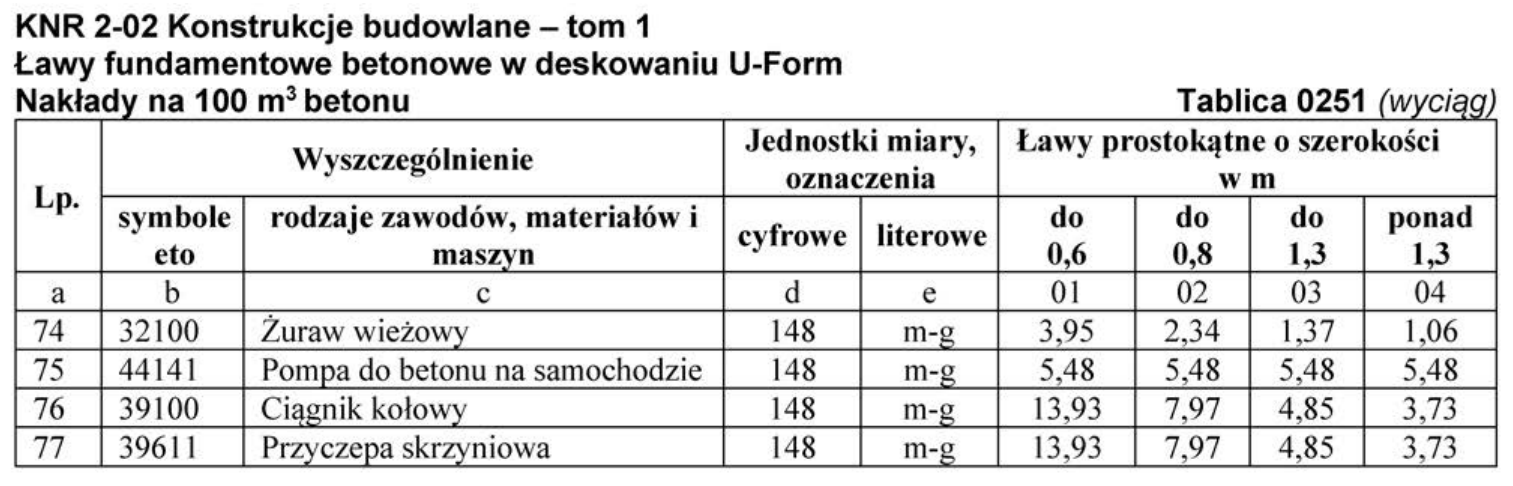

Ile godzin pracy pompy do betonu wymaga wykonanie 73 m3 ławy fundamentowej żelbetowej o szerokości 70 cm w deskowaniu U-Form?

Obmiar prac realizuje się na podstawie
Jakim materiałem budowlanym charakteryzującym się silnymi właściwościami higroskopijnymi jest?
W specyfikacji istotnych warunków zamówienia na ułożenie podłogi w laboratorium medycznym zamawiający określił dopuszczalną nasiąkliwość płytek ceramicznych do 6%. Na podstawie zamieszczonej tabeli określ wymaganą klasę płytek.
| Klasy płytek ceramicznych ze względu na nasiąkliwość | |||||||||||||||||||||||
|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|
| nasiąkliwość % | E≤3 | 3| 6 | E>10 | Klasa | AI | AIIa | AIIb | AIII | cena zł/m² | 50.00 | 42.00 | 30.00 | 25.00 | A. AIIIb B. AIII C. AI D. AIIa Odpowiedzi AIIIb, AI oraz AIII są nieprawidłowe z różnych powodów. Odpowiedź AIIIb, która sugeruje płytki o nasiąkliwości powyżej 6%, nie spełnia wymagań zamawiającego, który wskazał na maksymalną dopuszczalną nasiąkliwość wynoszącą 6%. Tego typu materiały nie są odpowiednie do zastosowań w laboratoriach medycznych, gdzie istotne jest utrzymanie odpowiednich warunków sterylności i odporności na chemikalia. Klasa AI, z nasiąkliwością do 3%, mimo że jakość materiału jest wysoka, nie jest wystarczająca w kontekście zamawianych płytek, które mogą wchłonąć do 6% wilgoci, co jest kluczowe w laboratoriach, gdzie może występować większa ilość płynów. Odpowiedź AIII, która również wskazuje na niską jakość materiału, nie bierze pod uwagę, że nasiąkliwość w tej klasie jest wyższa niż wymagana. Typowe błędy myślowe mogą wynikać z niepełnego zrozumienia tabel klasyfikacyjnej oraz z braku znajomości specyfiki materiałów ceramicznych. Ważne jest, aby przy wyborze płytek kierować się nie tylko ich klasami, ale także praktycznymi zastosowaniami w danym środowisku, co pozwoli uniknąć niesprawdzonych materiałów i zapewnić odpowiednią jakość wykonania podłogi w laboratoriach medycznych. Zrozumienie norm i ich praktycznych implikacji jest kluczowe w procesie podejmowania decyzji zakupowych. Pytanie 22Na podstawie fragmentu karty technicznej określ, ile puszek preparatu do impregnacji parkietu należy kupić, aby położyć dwie warstwy impregnatu na podłodze o wymiarach 11,0 × 3,5 m.
A. 3 puszki. B. 4 puszki. C. 2 puszki. D. 1 puszkę. O, no cóż, czasami mogą się zdarzyć błędy w obliczeniach. Wydaje mi się, że nie wziąłeś pod uwagę, że trzeba nałożyć dwie warstwy preparatu, a nie tylko jedną. Wiele osób myśli, że to wystarczy, ale to błąd. Przekłada się to na ochronę drewna przed wilgocią, a nie tylko wygląd. Różne produkty mają różne właściwości, więc dobrze jest przeczytać instrukcję. Jeżeli nałożysz tylko jedną warstwę, to naprawdę możesz się narazić na problemy w przyszłości – a to kosztowne naprawy. Dlatego warto zawsze dokładnie przeliczyć potrzebną ilość materiału, żeby uniknąć takich nieprzyjemnych sytuacji. Pytanie 23Zgodnie z fragmentem SIWZ wykonawca spełnia warunki udziału w postępowaniu, jeżeli
A. posiada ubezpieczenie od odpowiedzialności cywilnej na kwotę co najmniej 500 000,00 zł. B. w ciągu ostatnich 5 lat przed upływem terminu składania oferty wykonał roboty o podobnym charakterze o wartości minimum 100 000,00 zł. C. w ciągu ostatnich 5 lat przed upływem terminu składania oferty wykonał roboty o podobnym charakterze o wartości minimum 500 000,00 zł. D. posiada środki finansowe lub zdolność kredytową w wysokości co najmniej 500 000,00 zł. Twoja odpowiedź jest na dobrym torze. Wykonawca faktycznie musi mieć na koncie podobne projekty z ostatnich pięciu lat, a ich całkowita wartość musi wynosić minimum 500 000 zł. To wymóg, który ma na celu upewnienie się, że wykonawca ma odpowiednie doświadczenie i umiejętności do zrealizowania zamówienia. W praktyce, oznacza to, że powinien mieć jakieś referencje i dowody na to, że rzeczywiście zrealizował podobne projekty. Na przykład, jeśli ktoś budował już hale produkcyjne czy inne ważne obiekty, to raczej można mu zaufać w takim przetargu. Właściwie, takie kryterium to standard w przetargach, bo pozwala odsiać tych, którzy nie mają pojęcia o tym, co robią, i zapewnia lepszą jakość realizacji. Pytanie 24Koszty pośrednie oblicza się na podstawie wartości A. pracy sprzętu i robocizny B. robocizny oraz materiałów C. pracy sprzętu oraz materiałów D. materiałów podstawowych i pomocniczych Wybór odpowiedzi, które nie uwzględniają pracy sprzętu i robocizny jako podstawy do obliczania kosztów pośrednich, prowadzi do zniekształcenia rzeczywistego obrazu finansowego przedsiębiorstwa. Koszty robocizny i materiałów, czy to podstawowych, czy pomocniczych, są zasadniczo kosztami bezpośrednimi, które można jednoznacznie przypisać do konkretnego projektu lub produktu. Przykładowo, materiał użyty do produkcji mebli stanowi koszt bezpośredni, ponieważ można go łatwo zmierzyć i przypisać do konkretnego elementu. Natomiast praca sprzętu oraz robocizna mają charakter bardziej złożony, ponieważ dotyczą ogólnych operacji, które wspierają realizację zadań w całym przedsiębiorstwie. Ignorowanie wpływu pracy sprzętu na koszty pośrednie prowadzi do niepełnej analizy kosztów operacyjnych, co w rezultacie może skutkować błędnymi decyzjami finansowymi i strategicznymi. Do typowych błędów myślowych należy założenie, że koszty materiałów są wystarczające do pełnej oceny rentowności projektu, co może zakłócać całkowity proces budżetowania. Dlatego tak istotne jest, aby przy obliczaniu kosztów pośrednich uwzględniać wszystkie elementy, które mogą wpłynąć na całkowity wynik finansowy, w tym koszt użytkowania sprzętu i robocizny. Pytanie 25W jakich miarach powinno się przeprowadzić wycenę nawierzchni drogowej? A. m2 B. m C. mb D. m3 W przypadku przedmiarowania nawierzchni drogowej, stosuje się jednostkę m2 (metry kwadratowe), ponieważ jest ona najbardziej adekwatna do pomiaru powierzchni. Nawierzchnia drogowa, w tym asfalt, beton czy kostka brukowa, jest projektowana oraz wykonywana w określonych wymiarach, które odnoszą się właśnie do powierzchni. Przedmiarowanie polega na określeniu powierzchni, która będzie pokryta materiałem, co z kolei służy do wyceny materiałów oraz robocizny. Na przykład, w projekcie budowy drogi, jeśli planowana jest nawierzchnia o szerokości 10 m i długości 100 m, całkowita powierzchnia nawierzchni wyniesie 1000 m2. Standardy budowlane, takie jak PN-EN 1991, podkreślają znaczenie precyzyjnego określenia powierzchni w celu zapewnienia dokładności w kosztorysowaniu oraz wykonawstwie. Dlatego też, stosowanie jednostki m2 w przedmiarowaniu nawierzchni drogowej jest zgodne z najlepszymi praktykami branżowymi. Pytanie 26Na podstawie danych zawartych w przedstawionej tablicy oblicz, ile roboczogodzin potrzebnych jest do wykonania warstwy odcinającej nawierzchni drogowej zagęszczonej ręcznie o grubości 8 cm na odcinku drogi o szerokości 5 m i długości 100 m. ![]() A. 13,00 r-g B. 33,75 r-g C. 36,10 r-g D. 23,10 r-g Poprawna odpowiedź na pytanie wynika z precyzyjnego obliczenia roboczogodzin potrzebnych do wykonania warstwy odcinającej nawierzchni drogowej o grubości 8 cm. Kluczowym krokiem jest obliczenie powierzchni odcinka drogi, który wynosi 500 m² (szerokość 5 m i długość 100 m). Następnie, korzystając z danych z tabeli, jesteśmy w stanie ustalić, ile roboczogodzin przypada na podstawową grubość 6 cm. Dla dodatkowych 2 cm grubości (8 cm - 6 cm) musimy dodać odpowiednią ilość roboczogodzin, co da nam łączną wartość wynoszącą 36,10 r-g. Przy takich pracach budowlanych kluczowe jest zrozumienie, jak każdy dodatkowy centymetr grubości nawierzchni wpływa na pracochłonność. Takie obliczenia są istotne nie tylko dla planowania budżetu, ale również dla zarządzania czasem i zasobami w projekcie budowlanym. W praktyce inżynieryjnej, umiejętność dokładnego przekształcania specyfikacji technicznych na realne zapotrzebowanie na roboczogodziny jest podstawowym elementem efektywnego zarządzania projektem. Pytanie 27Jak nazywa się tryb udzielania zamówień publicznych, w którym zamawiający prowadzi negocjacje tylko z jednym wykonawcą? A. konkurencyjny dialog B. aukcja internetowa C. konkurs D. zamówienie z wolnej ręki Zamówienie z wolnej ręki to tryb udzielania zamówień publicznych, który umożliwia zamawiającemu zlecenie zadania wybranemu wykonawcy bez przeprowadzania formalnego postępowania przetargowego. W praktyce, ten tryb stosuje się w sytuacjach, gdzie zachowanie konkurencyjności nie jest możliwe lub jest znacznie ograniczone. Przykładami mogą być zamówienia na usługi o szczególnym charakterze, których wykonawca jest jedynym podmiotem zdolnym do ich realizacji, jak na przykład zamówienia na prace artystyczne, konsultacje prawne dotyczące niezastąpionych ekspertów, czy też w sytuacjach nadzwyczajnych, które wymagają pilnych działań. Zgodnie z przepisami prawa zamówień publicznych, zamówienie z wolnej ręki musi być odpowiednio uzasadnione i dokumentowane, co zapewnia transparentność tego procesu. Kluczowe znaczenie ma również przestrzeganie zasad równego traktowania wykonawców oraz unikanie faworyzowania podmiotów, co jest podstawą etycznych praktyk w zamówieniach publicznych. Pytanie 28Jaką nośność posiada belka z dwuteownika walcowanego 200, dla którego Ix=1940 cm4; Iy=142 cm4; A=28,5 cm2; αp=1,07? Kształtownik jest wykonany ze stali o wytrzymałości obliczeniowej fd=175 MPa. A. 24,9 kNm B. 362,3 kNm C. 36,3 kNm D. 498,8 kNm Patrząc na błędne odpowiedzi, warto się zastanowić, skąd mogą się brać te pomyłki. Odpowiedzi 362,3 kNm czy 498,8 kNm są po prostu nierealistyczne dla belki z dwuteownika walcowanego 200. Takie obliczenia bazują na podstawowych zasadach inżynierii, które mówią, że nośność nie powinna przekraczać wytrzymałości materiału. Wysokie liczby mogą być efektem złego oszacowania momentów bezwładności albo nieprawidłowego uwzględnienia kształtu belki. Na przykład, jeśli nie weźmiemy pod uwagę różnych obciążeń czy zmiany temperatury, to możemy wyjść z zawyżonymi wartościami. Czasem też błędna interpretacja współczynnika bezpieczeństwa czy użycie złych norm projektowych może prowadzić do niebezpiecznych sytuacji w praktyce. Kluczowe w inżynierii to dokładne stosowanie wzorów i dobre zrozumienie właściwości materiałów, co powinno być podstawą w projektowaniu konstrukcji. Pytanie 29Maksymalna wilgotność powietrza w pomieszczeniu z płyty gipsowo-kartonowej typu A nie powinna być wyższa niż A. 70% B. 75% C. 55% D. 80% Wilgotność powietrza w pomieszczeniu, w którym zastosowano płyty gipsowo-kartonowe typu A, nie może przekraczać 70%. Jest to kluczowy parametr, ponieważ płyty gipsowo-kartonowe typu A są przeznaczone do stosowania w pomieszczeniach o normalnej wilgotności. Przekroczenie tej wartości może prowadzić do uszkodzenia struktury płyt, co z kolei może powodować ich deformację oraz rozwój pleśni i grzybów, które negatywnie wpływają na jakość powietrza i zdrowie użytkowników. Zgodnie z normami budowlanymi oraz dobrymi praktykami branżowymi, kontrolowanie poziomu wilgotności w pomieszczeniach jest niezbędne dla ochrony materiałów budowlanych. Przykładowo, w łazienkach czy kuchniach, gdzie naturalnie występuje wyższa wilgotność, zaleca się stosowanie odpornych na wilgoć płyt gipsowo-kartonowych typu H, które mogą wytrzymać wyższe wartości wilgotności powietrza. Dlatego ważne jest, aby monitorować warunki klimatyczne w pomieszczeniach, aby zapewnić trwałość i bezpieczeństwo konstrukcji. Pytanie 30W szczegółowych postanowieniach umowy można znaleźć informacje dotyczące A. rodzaju wynagrodzenia i zasad jego zmiany B. wyliczenia i pomiaru robót C. analizy możliwości finansowych inwestora D. zestawienia kosztów wskaźnikowego Pojęcie przedmiaru i obmiaru robót wymaga wnikliwego zrozumienia, ponieważ dotyczy ono oceny wielkości prac budowlanych oraz materiałów. Zapis dotyczący przedmiaru robót jest zazwyczaj częścią dokumentacji przetargowej, ale nie jest kluczowym elementem warunków umowy, które odnoszą się do wynagrodzenia. Zastosowanie wskaźnikowego zestawienia kosztów ma na celu jedynie orientacyjne przedstawienie wartości robót na etapie planowania, co nie jest tożsame z określeniem zasad wynagrodzenia w umowie. Ocena możliwości finansowych inwestora, choć istotna, nie znajduje się w warunkach szczegółowych umowy, lecz jest bardziej elementem analizy przedrealizacyjnej. Typowym błędem myślowym jest mylenie elementów związanych z planowaniem budżetu z zapisami umownymi, które są fundamentalne dla wykonania umowy. Właściwe zrozumienie tych elementów jest kluczowe dla skutecznej realizacji umowy i minimalizacji ryzyka finansowego. Ustalenie odpowiednich zapisów w umowie pozwala na uniknięcie nieporozumień oraz potencjalnych konfliktów między stronami, co jest zgodne z najlepszymi praktykami zarządzania projektami budowlanymi. Pytanie 31Ile wynosi całkowita liczona z wieńcem W2 wysokość przedstawionej na rysunku attyki? ![]() A. 1,55 m B. 1,35 m C. 1,10 m D. 1,30 m Odpowiedzi błędne świadczą o nieporozumieniu związanym z definicją całkowitej wysokości attyki. Wiele osób może myśleć, że całkowita wysokość attyki jest po prostu wynikiem pomiaru samej attyki bez uwzględnienia poziomu wieńca. Na przykład, odpowiedzi takie jak 1,10 m czy 1,55 m mogą wynikać z pomyłek w pomiarze, gdzie użytkownicy błędnie oceniają wysokość, nie uwzględniając kluczowego elementu, jakim jest wieniec W2. To zrozumienie jest fundamentalne w architekturze, gdzie precyzyjne pomiary są kluczowe dla zapewnienia integralności strukturalnej budynku. Kolejnym typowym błędem jest pomijanie wpływu różnic w konstrukcji budynków, takich jak zmiany w poziomie terenu, które mogą wpływać na końcowy wynik wysokości attyki. Ważne jest, aby mieć na uwadze różne czynniki projektowe, takie jak materiały budowlane, które mogą wpłynąć na ostateczną wysokość attyki. Używając błędnych wartości, można popełnić poważne błędy, które mogą prowadzić do niezgodności z przepisami budowlanymi oraz utrudnień w późniejszych etapach budowy. Kiedy projektujesz budynek, musisz zawsze brać pod uwagę dokładne pomiary wszystkich elementów, aby uniknąć takich pomyłek. Pytanie 32Rozliczenie prac zawartych w protokole konieczności realizacji robót dodatkowych, w sytuacji zawarcia umowy na wynagrodzenie wykonawcy po zakończeniu projektu, przeprowadza się przy użyciu kosztorysu A. inwestorskiego B. powykonawczego C. zamiennego D. ofertowego Odpowiedź 'powykonawczego' jest poprawna, ponieważ kosztorys powykonawczy jest dokumentem, który sporządza się po zakończeniu realizacji inwestycji w celu rozliczenia rzeczywistych kosztów wykonania robót budowlanych. Zawiera on szczegółowe zestawienie rzeczywiście poniesionych kosztów oraz ewentualnych robót dodatkowych, które nie były przewidziane w pierwotnym kosztorysie. W praktyce, kosztorys powykonawczy stanowi podstawę do rozliczenia z wykonawcą na podstawie rzeczywiście zrealizowanych prac i materiałów, co jest kluczowe w kontekście przejrzystości finansowej projektu budowlanego. W standardach branżowych, takich jak wytyczne FIDIC, podkreśla się znaczenie precyzyjnego dokumentowania kosztów w celu uniknięcia sporów i nieporozumień. Sporządzając kosztorys powykonawczy, warto również uwzględnić dokumentację fotograficzną oraz inne dowody wykonanych robót, co dodatkowo wzmacnia wiarygodność przedstawionych danych. Pytanie 33Co się dzieje, gdy budowa rozpoczyna się bez wymaganej zgody, ale jest zgodna z lokalnym planem zagospodarowania przestrzennego, właściwy organ? A. wstrzymuje realizację prac B. nakazuje usunięcie obiektu C. zatwierdza rozpoczęty projekt budowlany D. informuje o tym wyższy urząd Zaczynanie budowy bez pozwolenia, nawet jak niby jest to zgodne z planem zagospodarowania, może wprowadzić w błąd i prowadzić do różnych problemów. Jak organ wstrzymuje roboty, to nie znaczy, że można kontynuować, bo projekt jest gotowy. Czasami nawet nakaz rozbiórki budynku to już skrajność i dzieje się to w bardzo wyjątkowych sytuacjach, kiedy budowa narusza przepisy i zagraża zdrowiu ludzi. Zgłaszanie tego do wyższych organów to też często pole do nieporozumień, bo nie każda sprawa wymaga ich interwencji. Właściwy organ może samodzielnie to załatwić. A zatwierdzenie projektu już rozpoczętej budowy może być mylące, bo to nie znaczy, że budowa była zgodna z prawem, co w tym przypadku nie jest prawdą. Często ludzie myślą, że jak przestrzegają planu zagospodarowania, to wszystko jest okej, ale tak nie jest. Prawo budowlane wymaga spełnienia wielu formalnych wymogów, które są super ważne dla bezpieczeństwa i jakości budynków. Pytanie 34W założeniach do kosztorysu strop przedstawiony na rysunku należy opisać jako ![]() A. dylowy, o długości dyli 4,8 m B. prefabrykowany z elementów wielkowymiarowych, o wymiarach 5,1 x 4,8 m C. gęstożebrowy, o rozstawie belek 0,45 m D. belkowy, wykonany z belek drewnianych o długości 5,1 m Wybór stropu belkowego, dylowego czy prefabrykowanego z elementów wielkowymiarowych nie jest dobrym pomysłem w tym przypadku. Strop belkowy z drewnianymi belkami 5,1 m sugeruje duży rozstaw, a to się nie zgadza z oznaczeniem "Fert 45". Generalnie, stropy belkowe stosuje się tam, gdzie potrzeba dużej rozpiętości, a nie w sytuacji, gdy belki są blisko siebie, jak w stropach gęstożebrowych. Długość dylów 4,8 m w tej odpowiedzi też nie pasuje do rysunku – nie widać tam takiego rozstawu. A strop prefabrykowany o wymiarach 5,1 x 4,8 m sugeruje użycie prefabrykatów, co także jest sprzeczne z koncepcją gęstożebrowości, gdzie ważne są małe odstępy między belkami. Wydaje mi się, że mylenie dużych rozstawów belek z ich funkcjonalnością to częsty błąd. Dobrze jest zwracać uwagę na szczegóły w rysunkach i kosztorysach, bo to ma ogromny wpływ na stabilność całej budowli. Pytanie 35Kolejność demontażu budynków budowanych metodami tradycyjnymi powinna wyglądać w następujący sposób: A. przewody instalacyjne, stolarka, ścianki działowe, dachy, stropy i ściany kondygnacjami B. dachy, przewody instalacyjne, stolarka, ścianki działowe, stropy i ściany kondygnacjami C. ścianki działowe, stolarka, przewody instalacyjne, dachy, ściany i stropy kondygnacjami D. stolarka, ścianki działowe, przewody instalacyjne, dachy, ściany i stropy kondygnacjami Dobra robota! Twoja odpowiedź pokazuje, że wiesz, jak ważna jest kolejność przy rozbiórce budynków. Rozpoczęcie od przewodów to naprawdę sprytne posunięcie, bo dzięki temu unikamy problemów z wyciekami czy uszkodzeniami elektryki. Kiedy już usuniemy stolarkę, to łatwiej przejść do reszty prac. Ścianki działowe są następne i to ważny krok, bo mogą trzymać konstrukcję, więc trzeba być tu ostrożnym. Po ich demontażu można zająć się dachami, co jest super ważne, żeby nie narazić się na zawalenie budynku. Na koniec przychodzi czas na stropy i ściany kondygnacjami, żeby wszystko było stabilne aż do samego końca. Z tego, co widzę, trzymasz się zasad bezpieczeństwa i efektywności, co jest naprawdę godne pochwały! Pytanie 36Co pięcioletniej kontroli stanu technicznego podlega? A. instalacja gazowa oraz przewody kominowe (dymowe, spalinowe, wentylacyjne) B. instalacje i urządzenia przeznaczone do ochrony środowiska C. elementy budynku narażone na niekorzystny wpływ czynników atmosferycznych D. instalacja elektryczna oraz piorunochronna Odpowiedzi są nieco mylące w kwestii instalacji gazowej i kominowej oraz ochrony środowiska. Choć to ważne tematy, to jednak nie ma tu klarownych wytycznych na temat przeglądów co 5 lat. Regulacje dotyczące instalacji gazowej i kominowej mówią o przeglądach przynajmniej raz w roku, co jest zgodne z zasadami bezpieczeństwa korzystania z gazu. Jeżeli chodzi o instalacje ochrony środowiska, to harmonogramy kontroli mogą być różne, w zależności od urządzeń i ich wpływu na otoczenie. Natomiast elementy budynku narażone na czynniki atmosferyczne wymagają regularnych przeglądów technicznych, ale niekoniecznie co 5 lat, to zależy od ich stanu. Ważne jest, żeby dobrze rozumieć różnorodność przepisów i to, jak je stosować w praktyce, bo złe podejście do klasyfikacji przeglądów może prowadzić do niebezpiecznych sytuacji. Pytanie 37W dokumentacji odmierzania wprowadza się zapisy dotyczące A. ilości oraz rodzaju wymaganych materiałów B. ilości wykonanych robót C. ilości robót zaplanowanych do realizacji D. ilości oraz rodzaju używanego sprzętu Wybór odpowiedzi, które dotyczą ilości i rodzaju potrzebnych materiałów, ilości robót przewidzianych do wykonania oraz ilości i rodzaju zastosowanego sprzętu, wskazuje na pewne nieporozumienia dotyczące funkcji księgi obmiarów. Po pierwsze, księga obmiarów nie jest miejscem do rejestrowania zapotrzebowania na materiały. Takie informacje są zazwyczaj zawarte w dokumentach przetargowych i specyfikacjach technicznych, ale księga obmiarów ma na celu rejestrację rzeczywistych prac wykonanych na placu budowy. Po drugie, wpisy dotyczące przewidywanych ilości robót są bardziej charakterystyczne dla fazy planowania projektu, a nie jego realizacji. W momencie, gdy prace już trwają, kluczowe staje się dokumentowanie tego, co faktycznie zostało wykonane, aby uniknąć rozbieżności między planami a rzeczywistością. Ponadto, informacje o zastosowanym sprzęcie są zazwyczaj rejestrowane w innych dokumentach, takich jak dzienniki budowy czy raporty z placu budowy. Błędne podejście do interpretacji funkcji księgi obmiarów może prowadzić do niedokładności w rozliczeniach oraz utraty kontroli nad budżetem projektu. Dlatego ważne jest, aby dobrze rozumieć, że księga obmiarów jest narzędziem do monitorowania rzeczywistego postępu robót, a nie planowaniem lub zarządzaniem materiałami. Pytanie 38Przedmiar robót sporządza się na podstawie A. pomiarów z terenu B. danych wyjściowych do kosztorysowania C. dokumentacji projektowej D. cen materiałów i usług Przyjmowanie nieprawidłowych podstaw do przedmiaru robót może prowadzić do poważnych błędów w kosztorysowaniu oraz w samej realizacji projektu. Oparcie przedmiaru na pomiarach z natury, choć może wydawać się praktycznym podejściem, jest niewystarczające. Pomiar z natury może być obarczony błędami ludzkimi i nie uwzględnia szczegółów projektowych, co prowadzi do nieścisłości w przedmiarze. Z kolei cenniki materiałów i usług, mimo że dostarczają aktualnych informacji o kosztach, nie zawierają dalszych szczegółów dotyczących zakresu i jakości robót, co może skutkować niekompletnym obrazem potrzebnych zasobów. Oparcie procesu na danych wyjściowych do kosztorysowania z kolei jest mało precyzyjne, gdyż te dane powinny być oparte na rzeczywistych wymaganiach projektu, które znajdziemy jedynie w dokumentacji projektowej. Typowym błędem myślowym jest mylenie dostępnych narzędzi kosztorysowych z rzeczywistymi wymaganiami projektowymi, co prowadzi do chaosu w realizacji. Zrozumienie, że każdy etap budowy musi być oparty na solidnych fundamentach dokumentacyjnych, jest kluczowe dla efektywnego zarządzania projektem budowlanym oraz dla minimalizacji ryzyka finansowego i czasowego. Pytanie 39Jakie z podanych surowców można przechowywać na składowiskach odkrytych? A. Farby olejne w opakowaniach. B. Wełnę mineralną C. Kamionki do kanalizacji. D. Papę smołową oraz asfaltową. Kamionki kanalizacyjne to dość popularny materiał w infrastrukturze sanitarno-kanalizacyjnej. Można je składować na otwartych wysypiskach, bo mają sporo zalet, jak odporność na różne warunki pogodowe i to, że nie są szkodliwe dla środowiska. Według przepisów prawa, materiały ceramiczne nie są traktowane jako niebezpieczne, więc można je spokojnie trzymać na zewnątrz. Na przykład w miastach, gdzie trzeba zrobić remonty systemów kanalizacyjnych, często wymienia się te kamionki, a potem albo je składuje na przyszłość, albo poddaje recyklingowi. W budownictwie kanalizacyjnym korzysta się z norm, jak PN-EN 681-1, które mówią, jakie są wymagania dla takich materiałów. W praktyce to oznacza, że składowanie kamionek odbywa się w sposób zgodny z zasadami, co powinno zmniejszać wszelkie ryzyko dla środowiska. Pytanie 40W skład oferty na prace budowlane powinny wchodzić między innymi A. zaświadczenie o wykluczeniu z postępowania przetargowego B. spis zasobów, którymi dysponuje wykonawca C. spis pracowników zatrudnionych przez firmę D. zaświadczenie o braku zaległości w spłacie kredytów Wykaz zatrudnionych pracowników jest kluczowym elementem oferty na roboty budowlane, ponieważ umożliwia ocenę zdolności wykonawcy do realizacji zamówienia. W kontekście przetargów budowlanych, zamawiający często bada nie tylko doświadczenie firmy, ale również kompetencje jej pracowników. Praktyka ta opiera się na zasadach określonych w Ustawie Prawo Zamówień Publicznych, która wymaga od wykonawców przedstawienia informacji dotyczących kadry technicznej i personelu, co jest niezbędne do oceny ich potencjału. Przykładowo, jeśli firma oferuje wykonanie skomplikowanej budowy infrastrukturalnej, to zamawiający będzie oczekiwał wykazu pracowników z odpowiednimi kwalifikacjami, takimi jak inżynierowie budowlani czy technicy. Taki wykaz pomaga w zapewnieniu, że prace będą prowadzone przez wykwalifikowanych specjalistów, co jest istotne dla zachowania standardów jakości i bezpieczeństwa na budowie. Dodatkowo, dobrym zwyczajem jest dołączenie informacji o odbytych szkoleniach i certyfikatach, co podnosi wiarygodność oferty. | |||||||||
