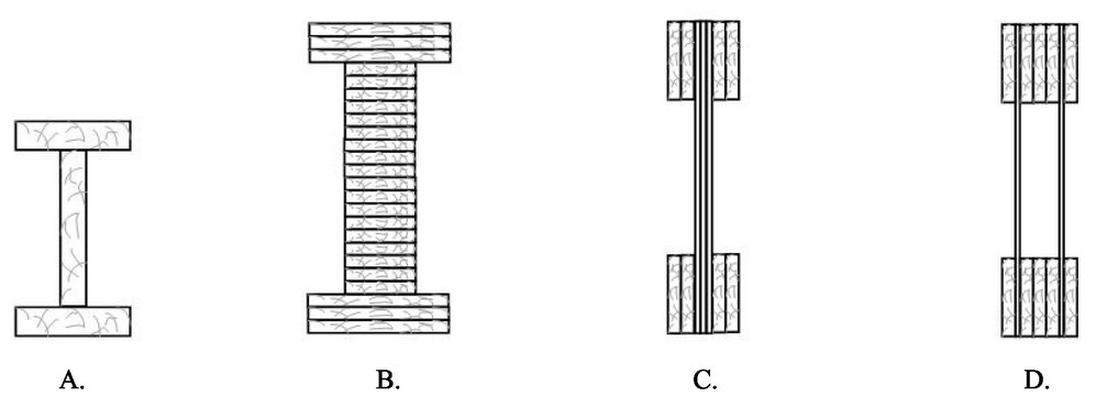

Konstrukcję podłogi przedstawionej na rysunku określa się jako "podłogę pływającą", ponieważ


| Szczegółowa Specyfikacja Techniczna SST B 02.00.00 (wyciąg) | |
| Roboty ziemne | |
| Zagęszczanie gruntów | |
| — | Każda warstwa gruntu w nasypach i wykopach powinna być zagęszczana ręcznie lub mechanicznie poprzez wałowanie, wibrowanie lub ubijanie. |
| — | Grubość warstwy zagęszczanego gruntu nie powinna być większa niż: |
| — | 15 cm przy zagęszczaniu ręcznym, |
| — | 20 cm przy zagęszczaniu walcami, |
| — | 40 cm przy zagęszczaniu walcami okołkowanymi wibracyjnymi lub ubijakami mechanicznymi. |
| — | Wilgotność gruntu podczas jego zagęszczania powinna być zbliżona do wilgotności optymalnej, która wynosi: |
| — | 10 % dla piasków, |
| — | 12 % dla piasków gliniastych i glin piaszczystych, |
| — | 13 % dla glin, |
| — | 19 % dla iłów, glin ciężkich, pyłów i lessów. |

| Orientacyjne ilości składników na 1 m3 betonu zwykłego przy dozowaniu wagowo-objętościowym (fragment) | ||||||
|---|---|---|---|---|---|---|
| Klasa betonu | Rodzaj cementu | Konsystencja mieszanki betonowej | Ilość składników na 1 m3 betonu | |||
| cement kg | piasek l | żwir l | woda l | |||
| C12/15 | CEM I 32,5 | gęstoplastyczna | 230 | 420 | 760 | 177 |
| plastyczna | 280 | 385 | 725 | 192 | ||
| ciekła | 362 | 351 | 642 | 227 | ||
| C16/20 | CEM I 42,5 | gęstoplastyczna | 211 | 438 | 790 | 141 |
| plastyczna | 279 | 405 | 731 | 170 | ||
| ciekła | 367 | 426 | 770 | 223 | ||




| Pojemność robocza betoniarki [litry] | Najkrótszy czas mieszania mieszanki o konsystencji *wg opadu stożka [minuty] | ||
|---|---|---|---|
| S4 i S5* | S3* | S1 i S2* | |
| do 500 | 1,0 | 1,5 | ustalić doświadczalnie, nie mniej niż 2 minuty |
| od 500 do 1000 | 1,5 | 2,0 | |
| od 1000 do 2000 | 2,0 | 2,5 | |
| Receptura robocza wykonania 1 m3 mieszanki betonowej | |
|---|---|
| cement 42,5 | 430 kg |
| piasek | 320 kg |
| żwir | 578 kg |
| woda | 267 l |

| Wskaźniki zużycia wody na cele produkcji budowlanej oraz współczynniki K nierównomierności jej zapotrzebowania | |||
|---|---|---|---|
| Lp. | Rodzaj potrzeb produkcyjnych oraz współczynnik K | Jednostka miary | Zużycie wody [dm³] |
| I | Roboty budowlane, K = 1,5 | ||
| 1 | Przygotowanie mieszanki betonowej | m3 | 200÷300 |
| 2 | Przygotowanie zapraw cementowych | m3 | 170÷210 |
| 3 | Przygotowanie zapraw wapiennych i cementowo-wapiennych | m3 | 250÷300 |
| 4 | Gaszenie wapna palonego | t | 2500÷3500 |
| 5 | Mechaniczne płukanie żwiru lub tłucznia | m3 | 750÷1000 |
| 6 | Polewanie betonu w czasie jego pielęgnacji | m3 | 100÷200 |
| 7 | Moczenie cegły | 1000 szt. | 200÷250 |
| 8 | Roboty tynkowe z przygotowanej zaprawy | m2 | 3÷5 |

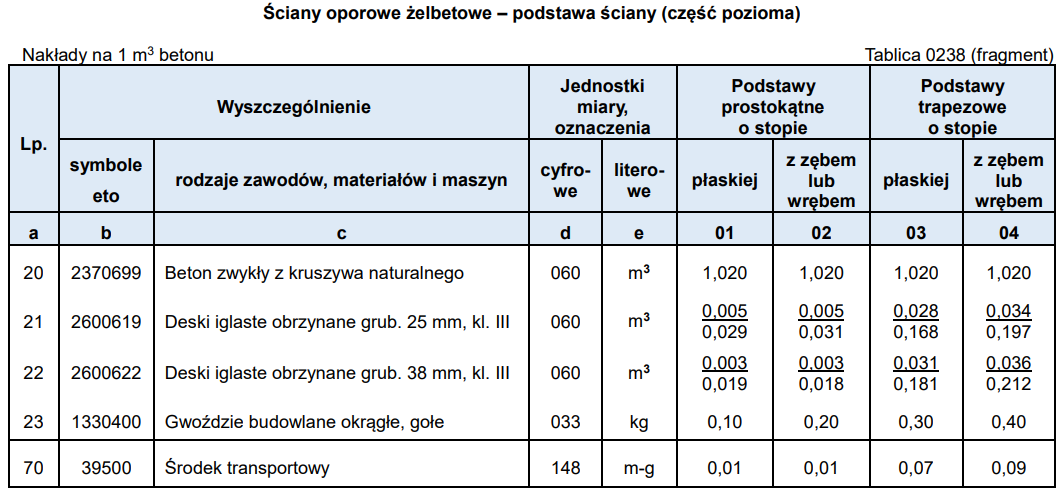

| A. | B. | C. | D. | |
|---|---|---|---|---|
| Betoniarze | 1 | 1 | 2 | 2 |
| Cieśle | 5 | 5 | 5 | 5 |
| Robotnicy | 2 | 3 | 2 | 3 |




| Specyfikacja techniczna wykonania i odbioru robót – wyciąg | |
Warunki magazynowania cementu. Dla cementu pakowanego (workowanego): − składowiska otwarte (wydzielone miejsca zadaszone na otwartym terenie zabezpieczone z boków przed opadami), − magazyny zamknięte (budynki lub pomieszczenia o szczelnym dachu i ścianach). Dla cementu luzem: − magazyny specjalne (zbiorniki stalowe, żelbetowe lub betonowe przystosowane do pneumatycznego załadowania i wyładowania cementu luzem). | |
