Filtrowanie pytań
BUD.21 Pytanie 41
Organizacja i prowadzenie rob…
A. projekt budowlany.
B. raport z badań jakości wody.
C. obmiar robót.
D. pozwolenie na budowę.
Organizacja i prowadzenie rob…
W ramach przebudowy drogi rolniczej należy wykonać 12 zjazdów gospodarczych. Czas wykonania jednego zjazdu wynosi 4 godziny. Na którym harmonogramie prawidłowo zaplanowano wykonanie tych zjazdów, jeżeli czas trwania jednej zmiany roboczej wynosi 8 godzin?

A. Wykonanie drogi Wykonanie zjazdów
B. Wykonanie drogi Wykonanie zjazdów
C. Wykonanie drogi Wykonanie zjazdów
D. Wykonanie zjazdów Wykonanie drogi
Organizacja i prowadzenie rob…
Aby odtworzyć trasę drogi w terenie należy przede wszystkim posłużyć się
A. planem sytuacyjnym.
B. profilem podłużnym.
C. przekrojami poprzecznymi.
D. przekrojami normalnymi.
Organizacja i prowadzenie rob…
Kto jest uprawniony do dokonywania wpisów w dzienniku budowy?
A. Projektant.
B. Ochroniarz.
C. Magazynier.
D. Brygadzista.
BUD.21 Pytanie 45
Organizacja i prowadzenie rob…
W tabeli zestawiono ilości i ceny jednostkowe materiałów przeznaczonych do budowy sieci drenażskiej połączonej z dwoma studniami chłonnymi. Koszt całej inwestycji, przy uwzględnieniu kosztów robocizny w wysokości 20% kosztów materiałów, wyniesie
| Lp. | Wyszczególnienie | Ilość | Cena jednostkowa |
|---|---|---|---|
| 1. | Perforowane rury drenarskie | 150 m | 3,5 zł/mb |
| 2. | Łączniki | 25 szt. | 15 zł/szt. |
| 3. | Studnie betonowe | 2 szt. | 1000 zł/szt. |
| 4. | Geowłóknina filtracyjna | 120 m² | 4 zł/m² |
A. 2 704 zł
B. 676 zł
C. 4 056 zł
D. 3 380 zł
Organizacja i prowadzenie rob…
Na rysunku przedstawiono fragment profilu podłużnego drogi dojazdowej. W jakiej odległości od punktu kilometrowego usytuowany jest wjazd na grunty rolne?

A. 79,36 m
B. 77,00 m
C. 177,00 m
D. 179,36 m
BUD.21 Pytanie 47
Organizacja i prowadzenie rob…
Podstawowym dokumentem, na podstawie którego wydawane jest pozwolenie wodnoprawne na budowę stawu rybnego, jest
A. projekt techniczny.
B. operat wodnoprawny.
C. kosztorys inwestorski.
D. przedmiar robót.
Organizacja i prowadzenie rob…

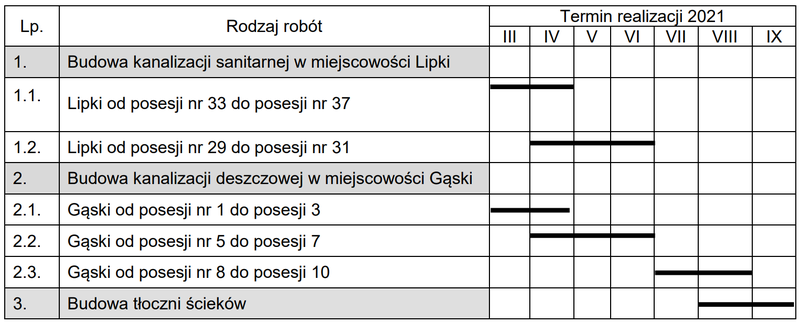

Zgodnie z przedstawionym harmonogramem robót, budowa kanalizacji sanitarnej w okresie marca i kwietnia zostanie wykonana w miejscowości

A. Gąski od posesji nr 8 do posesji 10.
B. Lipki od posesji nr 33 do posesji nr 37.
C. Gąski od posesji nr 5 do posesji 7.
D. Lipki od posesji nr 29 do posesji nr 31.
Organizacja i prowadzenie rob…
Wskaż prawidłową kolejność zadań wykonywanych podczas realizacji inwestycji budowlanej.
A. Wykonanie projektu budowlanego → Uzyskanie pozwolenia na użytkowanie → Realizacja prac budowlanych → Uzyskanie pozwolenia na budowę
B. Uzyskanie pozwolenia na użytkowanie → Wykonanie projektu budowlanego → Realizacja prac budowlanych → Uzyskanie pozwolenia na budowę
C. Uzyskanie pozwolenia na budowę → Uzyskanie pozwolenia na użytkowanie → Wykonanie projektu budowlanego → Realizacja prac budowlanych
D. Wykonanie projektu budowlanego → Uzyskanie pozwolenia na budowę → Realizacja prac budowlanych → Uzyskanie pozwolenia na użytkowanie
Organizacja i prowadzenie rob…
Kosztorys uwzględniający zmiany, które nastąpiły podczas realizacji inwestycji, to kosztorys
A. inwestorski.
B. szczegółowy.
C. powykonawczy.
D. ofertowy.
Organizacja i prowadzenie rob…
Która pikieta została niewłaściwie opisana na przedstawionym schemacie przebiegu trasy drogi rolniczej?

A. km 0+234,56
B. km 0+045,00
C. km 0+114,77
D. km 0+415,45
BUD.21 Pytanie 52
Organizacja i prowadzenie rob…
Zgodnie z dokumentacją projektową podłoże pod płytą fundamentową należy wyrównać podsypką piaskową o grubości 10 ± 1 cm. Na podstawie pomiarów powykonawczych przedstawionych w tabeli oceń, w którym punkcie podłoże zostało niepoprawnie wykonane.
| Punkty pomiarowe | P1 | P2 | P3 | P4 |
|---|---|---|---|---|
| Grubość podsypki piaskowej, m | 0,11 | 0,09 | 0,12 | 0,10 |
A. P4
B. P2
C. P1
D. P3
Organizacja i prowadzenie rob…
Jaka jest rzeczywista długość drogi, która na mapie w skali 1:50 000 ma długość 25 mm?
A. 12,5 m
B. 2 000,0 m
C. 2,0 m
D. 1 250,0 m
BUD.21 Pytanie 54
Organizacja i prowadzenie rob…
Ile czasu potrzeba na rozprowadzenie oraz zagęszczenie odpadów o masie 420 ton za pomocą 34-tonowego kompaktora pracującego z wydajnością 60 ton/godz.?
A. 7 godzin
B. 8 godzin
C. 5 godzin
D. 6 godzin
Organizacja i prowadzenie rob…
Do wykonania robót ziemnych zostaną wykorzystane 2 koparki. Każda z nich pracuje ze średnią wydajnością odspajania 8 m³ gruntu na godzinę. Pracując przez 3 dni w cyklu 10 godzin w ciągu doby, koparki odspoją
A. 240 m³ gruntu.
B. 160 m³ gruntu.
C. 480 m³ gruntu.
D. 120 m³ gruntu.
Organizacja i prowadzenie rob…
Które drogi zalicza się do klasy czwartej dróg rolniczych?
A. Pomocnicze.
B. Zbiorcze drugorzędne.
C. Zbiorcze magistralne.
D. Główne.
Organizacja i prowadzenie rob…
Po uformowaniu nasypu ziemnego w 4 przekrojach mierzono w osi rzędną jego korony. W którym przekroju należy dokonać korekty, jeżeli wiadomo, że dopuszczalne odchylenie rzędnej korony wynosi ± 5 cm?
| Nr przekroju | Projektowana rzędna w osi korony nasypu [m n.p.m.] | Pomierzona w osirzędna korony nasypu [m n.p.m.] |
|---|---|---|
| 1 | 133,02 | 132,99 |
| 2 | 133,22 | 133,26 |
| 3 | 133,11 | 133,18 |
| 4 | 133,03 | 133,03 |
A. Odpowiedź 2
B. Odpowiedź 1
C. Odpowiedź 3
D. Odpowiedź 4
Organizacja i prowadzenie rob…
Zgodnie z przedstawionym harmonogramem, przebudowa drogi rolniczej zostanie zrealizowana w terminie

A. od 1 kwietnia 2021 r. do 31 lipca 2021 r.
B. od 1 czerwca 2020 r. do 31 marca 2021 r.
C. od 1 czerwca 2020 r. do 30 listopada 2020 r.
D. od 1 czerwca 2020 r. do 31 lipca 2021 r.
BUD.21 Pytanie 59
Organizacja i prowadzenie rob…
Zgodnie z wymaganiami technicznymi dotyczącymi drogi klasy D najmniejsza dopuszczalna szerokość drogi powinna wynosić
| Wymagania techniczno-użytkowe dla drogi klasy D w zależności od prędkości projektowej | ||||
|---|---|---|---|---|
| Prędkość projektowa [km/h] | 30 | 40 | ||
| Najmniejsza szerokość drogi w liniach rozgraniczających [m] | jednojezdniowej | 2 pasy ruchu | 10 | 10 |
| jednojezdniowej | 2 pasy ruchu | 15 | 15 | |
A. 15,0 m
B. 2,5 m
C. 5,0 m
D. 10,0 m
Organizacja i prowadzenie rob…
W tabeli przedstawiono jednostkowe nakłady pracy maszyn na wykonanie podłoża gruntowego pod nawierzchnię jezdni drogi rolniczej. Ile godzin pracy spycharki gąsienicowej i walca wibracyjnego potrzeba do mechanicznego wyprofilowania i zagęszczenia podłoża gruntowego pod nawierzchnię drogi o długości 200 m i szerokości 5 m w gruncie kategorii II?
| Nakład na 100 m² | ||||||
| Rodzaj maszyny | Jednostka miary | Profilowanie i zagęszczenie wykonane | ||||
| ręcznie | mechanicznie | |||||
| kategoria gruntu | ||||||
| I-II | III-IV | V-VI | I-IV | V-VI | ||
| Walec wibracyjny samojezdny 7,5 t | m-g | - | - | - | 0,43 | 0,35 |
| Spycharka gąsienicowa 55 kW [75 KM] | m-g | - | - | - | 0,39 | 0,49 |
A. Spycharka gąsienicowa – 3,9 m-g, walec wibracyjny – 4,3 m-g
B. Spycharka gąsienicowa – 3,9 m-g, walec wibracyjny – 3,5 m-g
C. Spycharka gąsienicowa – 4,9 m-g, walec wibracyjny – 3,5 m-g
D. Spycharka gąsienicowa – 4,9 m-g, walec wibracyjny – 4,3 m-g
Organizacja i prowadzenie rob…
Kto jest odpowiedzialny za właściwe prowadzenie dziennika budowy?
A. Kierownik budowy.
B. Kierownik robót budowlanych.
C. Inwestor.
D. Inspektor nadzoru inwestorskiego.
Organizacja i prowadzenie rob…
Z terenu przeznaczonego pod budowę drogi należy w ciągu 2 dni usunąć spycharką ziemię urodzajną. Średnia grubość warstwy do usunięcia wynosi 0,2 m, a całkowita powierzchnia terenu przeznaczona pod budowę drogi 5 000 m². Jaka powinna być wydajność dzienna spycharki, aby prace zostały ukończone w zaplanowanym przez wykonawcę terminie?
A. 800 m³/dzień
B. 500 m³/dzień
C. 2 500 m³/dzień
D. 5 000 m³/dzień
Organizacja i prowadzenie rob…
Na rysunku przedstawiono profil podłużny odcinka drogi. Ile wynosi spadek niwelety na odcinku pomiędzy km 5+ 120 m a km 5+ 240 m?

A. 0,2‰
B. 20‰
C. 0,2%
D. 20%
Organizacja i prowadzenie rob…
Podczas wykonywania drogi, grunt pochodzący z wykopu będzie wykorzystany do budowy nasypu. Do odspojenia i transportu gruntu zostaną wykorzystane zgniarki. Wydajność jednej maszyny wynosi średnio 80 m³/godz. Praca wykonywana jest na wydłużoną – 10 godzinną zmianę roboczą. Ile zgarniarek powinien zatrudnić wykonawca robót, aby wykonać prace w zaplanowanym w harmonogramie czasie, jeśli należy odspoić i przemieścić 28 800 m³ gruntu?

A. 2
B. 4
C. 3
D. 1
Organizacja i prowadzenie rob…
Zbędna objętość wydobytego gruntu przeznaczonego do wywozu z terenu budowy to
A. wykop.
B. odkład.
C. ukop.
D. zwalka.
BUD.21 Pytanie 66
Organizacja i prowadzenie rob…
Zamówiona na budowę mieszanka betonowa o objętości 21 m³ wystarczy na wykonanie fundamentu
| Oznaczenie fundamentu | ||||
| Wymiary fundamentu | F1 | F2 | F3 | F4 |
| Szerokość [m] | 4,0 | 5,0 | 4,0 | 5,0 |
| Długość [m] | 10,0 | 9,0 | 9,0 | 7,0 |
| Wysokość [m] | 0,8 | 0,5 | 0,8 | 0,6 |
A. F2
B. F4
C. F3
D. F1
Organizacja i prowadzenie rob…
Na przedstawionym harmonogramie robót drogowych wykonawca zaznaczył postęp robót podczas układania warstwy ścieralnej. Z przedstawionego harmonogramu robót wynika, że wykonawca

A. wydłużył wykonanie robót o 2 dni.
B. skrócił czas wykonywania robót o 2 dni.
C. przerwał wykonanie robót na 2 dni.
D. ułożył warstwę w zaplanowanym czasie.
BUD.21 Pytanie 68
Organizacja i prowadzenie rob…
Kształtowanie wierzchowiny kwatery na składowisku odpadów wymaga wykonania nasypu o wymiarach przedstawionych na rysunku.
Który nasyp wymaga wykonania prac poprawkowych, jeżeli dopuszczalne odchyłki wymiarowe dla nasypów wynoszą:
±3 cm – dla rzędnej korony,
±5 cm – dla szerokości korony,
±15 cm – dla szerokości podstawy?

A. Nasyp 1

B. Nasyp 2

C. Nasyp 3

D. Nasyp 4

BUD.21 Pytanie 69
Organizacja i prowadzenie rob…
Na którym schemacie przedstawiono prawidłową kolejność robót wykończeniowych realizowanych podczas budowy sieci wodociągowej?
A. Na schemacie D.

B. Na schemacie B.

C. Na schemacie C.

D. Na schemacie A.

Organizacja i prowadzenie rob…
Która ilustracja przedstawia przekrój poprzeczny drogi?
A. Ilustracja 4

B. Ilustracja 3

C. Ilustracja 2

D. Ilustracja 1

Organizacja i prowadzenie rob…
Rozpoczęcie procesu budowlanego następuje z chwilą
A. rozpoczęcia realizacji prac budowlanych.
B. wykonania projektu budowlanego.
C. uzyskania pozwolenia na budowę.
D. przystąpienia do użytkowania obiektu.
BUD.21 Pytanie 72
Organizacja i prowadzenie rob…
Informacje potwierdzające przebieg wykonania robót związanych z budową obiektu gospodarki wodnej oraz przebieg zdarzeń zachodzących w czasie trwania prac zawarte są
A. w operacie wodnoprawnym.
B. w projekcie technicznym.
C. w prawie wodnym.
D. w dzienniku budowy.
Organizacja i prowadzenie rob…
Zgodnie z przedstawionym harmonogramem roboty murarskie zostaną zrealizowane równolegle z robotami
| Rodzaj robót | V | VI | VII | VIII | IX | X | XI | XII |
|---|---|---|---|---|---|---|---|---|
| 2019 | ||||||||
| Przygotowawcze | ||||||||
| Fundamentowe | ||||||||
| Murarskie | ||||||||
| Instalacyjne | ||||||||
| Wykończeniowe | ||||||||
A. instalacyjnymi.
B. przygotowawczymi.
C. fundamentowymi.
D. wykończeniowymi.
Organizacja i prowadzenie rob…
Zgodnie z harmonogramem robót, budowa kanalizacji sanitarnej o długości 0,9 km w okresie od początku czerwca do końca sierpnia zostanie wykonana w rejonie ulicy

A. Małej.
B. Chopina.
C. Ceglanej.
D. Młodej.
