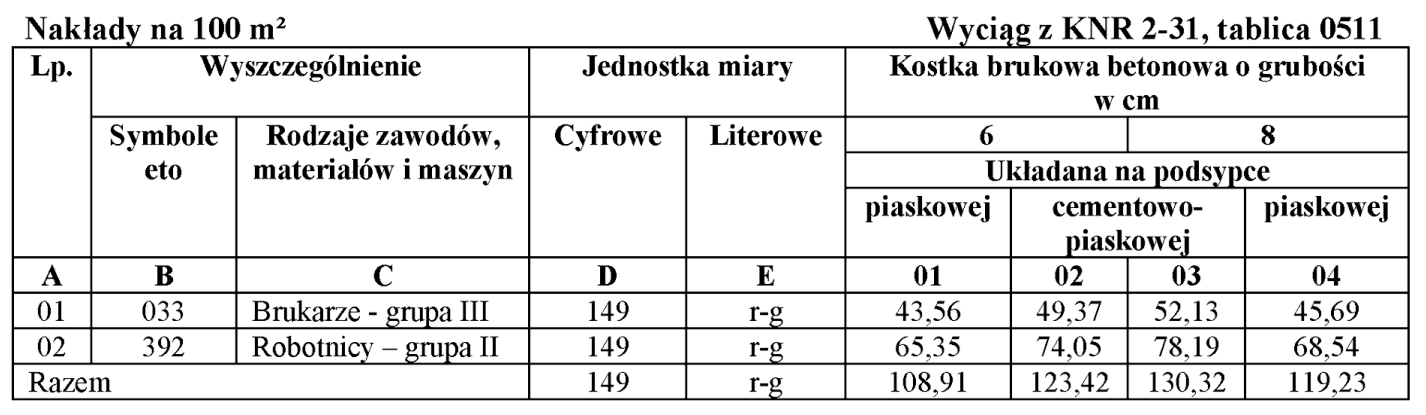

Odpowiedź 308,55 r-g to trafny wybór. Żeby obliczyć, ile roboczogodzin potrzebujemy na położenie nawierzchni z kostki brukowej, musimy skorzystać z odpowiedniej formuły. Na początku ustalamy, ile roboczogodzin trzeba na 100 m² i potem mnożymy to przez powierzchnię, z którą pracujemy, w tym przypadku 250 m². Więc jeśli na 100 m² potrzebne jest 123,42 r-g, to dla 250 m² wychodzi: (123,42 r-g/100 m²) * 250 m² = 308,55 r-g. W budownictwie dobrze jest dokładnie obliczyć roboczogodziny, zanim zaczniemy pracę, bo to pomaga lepiej planować zasoby i kontrolować wydatki. W projektach budowlanych można zobaczyć, jak takie precyzyjne oszacowania są kluczowe dla terminowego zakończenia inwestycji i zarządzania budżetem.
Wybór jakiejś niepoprawnej odpowiedzi często wynika z kilku typowych pomyłek. Zdarza się, że odpowiadający nie uwzględniają, że całkowite roboczogodziny powinny być proporcjonalne do powierzchni nawierzchni. Niektóre niepoprawne wyniki mogą być skutkiem pomylenia jednostek czy złego użycia danych w obliczeniach. Na przykład, jeśli ktoś pomylił jednostki i zastosował niewłaściwy współczynnik roboczogodzin na 100 m², to naturalnie wynik będzie błędny. Często też zapomina się o dokładnym określeniu całkowitej powierzchni, przez co szacunki wychodzą źle. Ważne jest, żeby przed rozpoczęciem obliczeń jasno określić wszystkie zmienne i upewnić się, że dane są prawdziwe. Pomyłki w tych obliczeniach mogą prowadzić do poważnych problemów finansowych i opóźnień w projektach, dlatego ważne, żeby podchodzić do kalkulacji roboczogodzin w sposób systematyczny.
