Filtrowanie pytań
Wykonywanie robót regulacyjny…
A. przeprojektować fundamenty.
B. zatrudnić dodatkowych robotników.
C. kontynuować dalsze prace.
D. wykonać odwodnienia wykopu.
Wykonywanie robót regulacyjny…
W sytuacji gdy podłoże znajdujące się pod jazem jest żwirowo-kamieniste, z obecnością dużych głazów, jego ochroną przed filtracją powinno być zastosowanie
A. studni zbiorczych.
B. filtrów odwrotnych.
C. filtrów powolnych.
D. sufozji mechanicznej.
Wykonywanie robót regulacyjny…
Do wykonania koronek i brzegosłonów należy stosować kołki wykonane ze świeżych odziomków
A. dębiny.
B. kruszyny.
C. osiki.
D. faszyny.
Wykonywanie robót regulacyjny…
W przypadku prognozowanego przejścia fali powodziowej przez wodną budowlę piętrzącą należy
A. obniżyć piętrzenie.
B. wykonać kanał obiegowy i przepuścić nim wodę.
C. podwyższyć piętrzenie.
D. wypompować wodę.
Wykonywanie robót regulacyjny…
Do ochrony przed nadmierną filtracją pod jazem, posadowionym na podłożu żwirowo-kamiennym, należy zastosować filtry
A. odwrotne.
B. roślinne.
C. mechaniczne.
D. odwodne.
Wykonywanie robót regulacyjny…
Najczęstszą awarią sterowania zamknięcia budowli piętrzącej - jazu jest
A. uszkodzenie mechanizmu wyciągowego.
B. słabe zagęszczenie gruntu poniżej jazu.
C. uszkodzenie grodzic stalowych.
D. zbyt duży współczynnik filtracji filara jazu.

TWO.01 Pytanie 7
Wykonywanie robót regulacyjny…
W przypadku przeciekania nowo wykonanej śluzy wałowej podczas nadejścia fali powodziowej należy ją zabezpieczyć poprzez
A. zabetonowanie.
B. wykonanie drenów ceramicznych.
C. wypełnienie workami z piaskiem.
D. rozwinięcie włókniny.
Wykonywanie robót regulacyjny…
Minimalna dopuszczalna długość kiszki faszynowej wynosi
A. 2,0 m
B. 1,0 m
C. 3,0 m
D. 4,0 m
Wykonywanie robót regulacyjny…
Remont opaski z kiszki faszynowej powinien polegać na
A. wymianie palików i kiszek faszynowych.
B. tylko demontażu starego umocnienia.
C. zasypaniu ziemią zniszczonego umocnienia.
D. wybetonowaniu odcinka skarpy.
Wykonywanie robót regulacyjny…
Dokumentacja, która jest wykonywana dla urządzenia wodnego raz na 5 lat, jest
A. protokół z okresowej kontroli obiektu budowlanego.
B. pozwolenie wodnoprawne.
C. kosztorys inwestorski.
D. instrukcja eksploatacji budowli.
Organizacja robót związanych …
W przedmiarze robót dotyczącym regulacji cieku naturalnego nie uwzględnia się
A. ilości robót.
B. cen robocizny.
C. jednostek miary.
D. rodzajów robót.
Wykonywanie robót regulacyjny…
Na dużych rzekach rolę umocnień podwodnych pełnią materace faszynowe, które są stosowane jako części
A. opasek brzegowych.
B. tam brzegowych.
C. brzegosłonu krytego.
D. brzegosłonu płaskiego.
Wykonywanie robót regulacyjny…
Prostowanie stali zbrojeniowej wykonuje się za pomocą młotka lub
A. prościarki mechanicznej.
B. nożyc dźwigniowych.
C. stołu zbrojarskiego i przecinaka.
D. stołu zbrojarskiego.
Wykonywanie robót regulacyjny…
Podczas wykonywania wykopu fundamentowego ze ścianami obudowanymi i ze składowaniem urobku na odkład grunt powinien być gromadzony w odległości od jego krawędzi wynoszącej minimum
A. 2,0 m
B. 1,5 m
C. 1,0 m
D. 0,6 m
Organizacja robót związanych …

Głębokość rowu, określona na podstawie rysunku, wynosi

A. 0,4 m
B. 1,4 m
C. 1,0 m
D. 1,5 m
Wykonywanie robót regulacyjny…

Najczęstszą przyczyną braku możliwości sterowania zamknięciem klapowym na jazie jest
A. słabe zagęszczenie gruntu poniżej jazu.
B. awaria mechanizmu wyciągowego.
C. zbyt duży współczynnik filtracji filara jazu.
D. brak przepławki dla ryb.
Organizacja robót związanych …

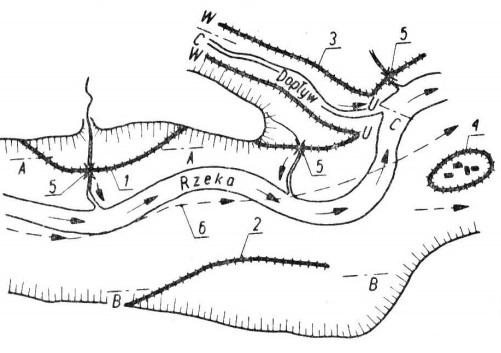

Na rysunku przedstawiono

A. wiązki faszynowe.
B. materace faszynowe.
C. walce faszynowe.
D. kiszki faszynowe.
Wykonywanie robót regulacyjny…
Ile warstw powinien mieć narzut kamienny stosowany do zabezpieczenia brzegu rzeki?
A. Cztery.
B. Jedną.
C. Trzy.
D. Dwie.
TWO.01 Pytanie 19
Wykonywanie robót regulacyjny…
Przeglądy doraźne stanu koryta cieków i budowli hydrotechnicznych wykonuje się
A. po przejściu wielkiej wody.
B. w czasie powodzi.
C. cztery razy w roku.
D. nie rzadziej niż co 5 lat.
TWO.01 Pytanie 20
Wykonywanie robót regulacyjny…
Pierwsza czynność przy naprawie bruków zabezpieczających koronę i skarpy budowli polega na
A. usunięciu luźnego brukowca.
B. wyrównaniu podsypki pod bruk.
C. uzupełnieniu ubytku w bruku świeżym piaskiem.
D. przesortowaniu wydobytego brukowca.
Wykonywanie robót regulacyjny…
Elementem nośnym zamknięcia zasuwowego jest
A. belka progowa.
B. prowadnica.
C. dźwigar główny.
D. mechanizm wyciągowy.
Wykonywanie robót regulacyjny…
Zamknięcia o płaskiej ścianie piętrzącej, które mają możliwość ruchu prostoliniowego tylko w kierunku pionowym, to zamknięcia
A. segmentowe.
B. zasuwowe.
C. klapowe.
D. sektorowe.
Organizacja robót związanych …

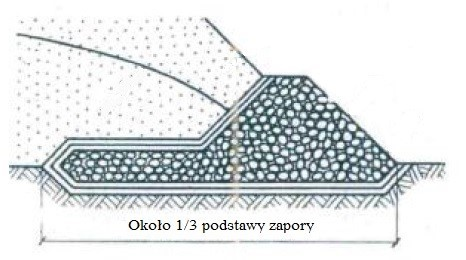

Podczas budowy korpusu wału przeciwpowodziowego grunt wbudowuje się warstwami o maksymalnej grubości
A. 80÷100 cm
B. 30÷40 cm
C. 10÷20 cm
D. 5÷10 cm
TWO.04 Pytanie 24
Organizacja robót związanych …

Które prace konserwacyjne wykonują pracownicy przedstawieni na ilustracji?

A. Odmulanie dna cieku.
B. Umacnianie skarp cieku.
C. Hakowanie dna cieku.
D. Plantowanie powierzchni dna.
TWO.01 Pytanie 25
Wykonywanie robót regulacyjny…
Oczyszczanie progu jazu należy poprzedzić odpompowaniem wody, po uprzednim odgrodzeniu
A. szandorami.
B. gabionami.
C. szalandami.
D. barierkami.
Organizacja robót związanych …
| Lp. | Wyszczególnienie robót | Liczba jednostek | Metoda wykonania i stosowane maszyny | Przyjęta norma wydajności dziennej robotnika lub maszyny | Liczba roboczo-dni lub maszyno-dni (3:5) | Liczba i specjalność robotników lub maszyny | Liczba dni pracy (6:7) | Przyjęta liczba dni pracy | Lipiec | |||
|---|---|---|---|---|---|---|---|---|---|---|---|---|
| 17 | 18 | 19 | 20 | |||||||||
| 1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | 9 | 10 | 11 | 12 | 13 |
| 1. | Wytyczenie wykopu | 8 | ręcznie | 2395,2 | 0,00334 | 2 | 0,00167 | 1 | ||||
| 2. | Ręczne wykonanie wykopu | 34,7 | ręcznie | 3,5 | 9,9 | 6 | 1,65 | 2 | ||||
| 3. | Profilowanie i zagęszczenie dna wykopu | 1,6 | ręcznie | 1,3 | 1,23 | 4 | 0,3075 | 1 | ||||
Na podstawie fragmentu harmonogramu robót określ, liczbę pracowników brygady wykonującej roboty ziemne w dniach 18 i 19 lipca.
A. 4 pracowników.
B. 8 pracowników.
C. 2 pracowników.
D. 6 pracowników.
Organizacja robót związanych …
Dopuszczalna prędkość długotrwałego przepływu wody dla umocnień skarp cieków trawami nie powinna przekraczać
| Prędkości oraz dopuszczalne naprężenia ścinające dla różnych rodzajów umocnień | ||||
|---|---|---|---|---|
| Rodzaj umocnienia | Dopuszczalna prędkość przepływu wody (m×s⁻¹) | Uwarunkowania dotyczące dopuszczalnych prędkości | Dopuszczalne naprężenie ścinające | |
| bezpośrednio po odbiorze | po 1,3 latach | |||
| Darniowanie | 1,0 | przepływ długotrwały | 10 | 30 |
| 2,0 | przepływ trwający > 20 godzin | — | — | |
| 3,0,4,0 | przepływ trwający kilka godzin | — | — | |
| 4,0,5,0 | przepływ trwający < 2 godzin | — | — | |
| Brzegosłon kryty i płaski | 2,0,2,5 | głębokość wody 1,0 m | 50 | 150÷300 |
| Obsadzenie wikliną | 1,0 | głębokość wody 1,0 m | ||
| Narzut kamienny obsadzony wikliną | 2,0,3,0 | po okresie wegetacji | 50 | 100÷250 |
| Materace siatkowo-kamienne | 4,2,6,1 | — | 200 | |
| Kosze siatkowo-kamienne | 5,5,8,0 | — | 200 | |
A. 2,0 m·s⁻¹
B. 1,0 m·s⁻¹
C. 3,0 m·s⁻¹
D. 2,5 m·s⁻¹
TWO.01 Pytanie 28
Wykonywanie robót regulacyjny…
Do doraźnego zabezpieczenia przed przelaniem się wielkiej wody przez koronę wału można zastosować
A. zamknięcia szandorowe.
B. rękawy foliowe wypełnione wodą.
C. dreny ceramiczne.
D. kierownice żwirowo-kamienne.
Wykonywanie robót regulacyjny…

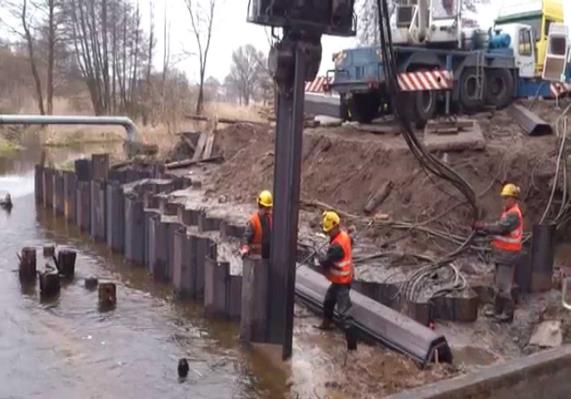

Urządzenie przedstawione na ilustracji służy do wykonywania prac

A. betoniarskich.
B. spawalniczych.
C. mierniczych.
D. ślusarskich.
TWO.04 Pytanie 30
Organizacja robót związanych …
Doraźnym sposobem wzmocnienia obwałowań rzeki podczas akcji przeciwpowodziowej nie jest
A. podwyższenie korony wału przeciwpowodziowego w celu niedopuszczenia do przelania się wody przez koronę.
B. umocnienie skarp wału przeciwpowodziowego w celu zabezpieczenia ich przed rozmyciem.
C. wykonanie zabezpieczeń uniemożliwiających przecieki przez korpus wału przeciwpowodziowego.
D. wykonywanie przesłon przeciwfiltracyjnych.
Wykonywanie robót regulacyjny…
Wskaż, których informacji nie zamieszcza się w dzienniku gospodarowania wodą.
| Ustawa z dnia 20 lipca 2017 r. Prawo wodne |
|---|
| (...) |
| Art. 189. |
| 1. Użytkownik budowli piętrzącej wyposażonej w urządzenia umożliwiające regulowanie przepływu, w tym turbiny wodne, o wysokości piętrzenia powyżej 1 m i przepływie średnim rocznym (SSQ) powyżej 1,0 m³/s, jest obowiązany do prowadzenia dziennika gospodarowania wodą. |
| 2. W dzienniku gospodarowania wodą zamieszcza się w szczególności: |
| 1) odczyty wodowskazowe; |
| 2) ilość retencjonowanej wody; |
| 3) dopływ do budowli piętrzącej; |
| 4) odpływ z budowli piętrzącej; |
| 5) pobory wody przez poszczególne zakłady. |
| (...) |
A. Typów turbin wodnych.
B. Dopływów do budowli piętrzącej.
C. Ilości retencjonowanej wody.
D. Odczytów wodowskazowych.
Organizacja robót związanych …

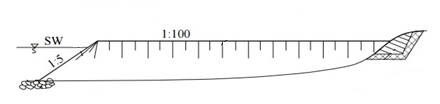

Oblicz rzeczywistą długość odcinka, który na rysunku wykonawczym regulacji cieku wodnego w skali 1:100 ma długość 5 mm.
A. 5 cm
B. 500 m
C. 50 cm
D. 50 dm
Organizacja robót związanych …
Na podstawie tabeli maksymalne dopuszczalne nachylenie dna rowu odwadniającego w gruntach gliniastych i ilastych, w którym nie umocniono dna i skarp, wynosi nie więcej niż
| Dopuszczalne nachylenie dna Id rowu odwadniającego | |
|---|---|
| Bez umocnienia skarp i dna | |
| W gruntach piaszczystych | Id ≤ 0,015 |
| W gruntach piaszczysto-gliniastych i pylastych | Id ≤ 0,02 |
| W gruntach gliniastych i ilastych | Id ≤ 0,03 |
| Z umocnieniem skarp i dna | |
| Darnią na płask | Id ≤ 0,03 |
| Faszyną | Id ≤ 0,04 |
| Brukiem układanym na sucho | Id ≤ 0,06 |
A. 0,015
B. 0,02
C. 0,03
D. 0,04
Wykonywanie robót regulacyjny…
Przy doborze składników mieszanki betonowej należy zachować odpowiedni wskaźnik proporcji cementu (C) i wody (W), który powinien wynosić
A. 1,2 ≤ C:W ≤ 2,8
B. 0,1 ≤ C:W ≤ 1,2
C. 1,0 ≤ C:W ≤ 2,0
D. 0,5 ≤ C:W ≤ 1,5
Wykonywanie robót regulacyjny…

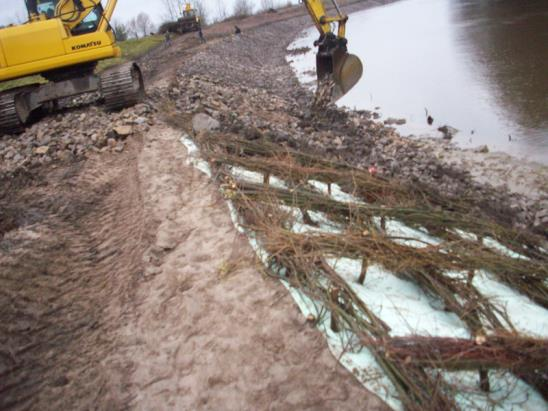

Na rysunku przedstawiającym umocnienie skarpy kiszką faszynową cyfrą 1 oznaczono

A. palik.
B. szpilkę.
C. kiszkę faszynową.
D. płat darniny.
Wykonywanie robót regulacyjny…
Narzut kamienny podwodny należy wyrównać
A. łopatami.
B. szuflami.
C. młotkami.
D. drągami.
TWO.01 Pytanie 37
Wykonywanie robót regulacyjny…
W celu likwidacji przesąku przez korpus wału po stronie odpowietrznej obwałowania należy w miejscu wypływającej czystej wody
A. zabić ściankę szczelną w miejscu przesąku.
B. zastosować zestaw igłofiltrów w celu odpompowania wody.
C. ułożyć włókninę i dociążyć workami z piaskiem.
D. ułożyć folię i przykryć deskami.
Wykonywanie robót regulacyjny…
Igłofiltry zagłębia się w grunt poprzez
A. wpłukiwanie strumieniem wody.
B. wbijanie młotem.
C. wkoprywanie szpadlem.
D. wbijanie kafarem.
Wykonywanie robót regulacyjny…
W celu właściwego przygotowania podłoża pod wykonanie planowanego wału przeciwpowodziowego w pierwszej kolejności należy
A. wystopniować grunt.
B. zabezpieczyć podłoże przed osiadaniem.
C. usunąć humus.
D. zaorać podłoże równolegle do osi projektowanego wału.
Wykonywanie robót regulacyjny…
Połączenia prefabrykowanych elementów żelbetowych wykonuje się za pomocą marek
A. żeliwnych.
B. mosiężnych.
C. stalowych.
D. betonowych.
