Przejdź do głównej treści

Lista pytań egzaminacyjnych

Filtrowanie pytań

Kwalifikacje
TWO.05Pytanie 1
Organizacja budowy, remontu i…

Kategorie: Budowa kadłuba Pomiary i kontrola jakości

Za pomocą przedstawionego na rysunku przyrządu przeprowadza się

Duży tłok silnika okrętowego z przyrządem pomiarowym na denku, używanym do oceny zużycia górnej powierzchni tłoka.
A. trasowanie osi na denku tłoka.
B. kontrolę ustawienia tłoka względem głowicy.
C. kontrolę zużycia denka tłoka.
D. docieranie ręczne powierzchni denka tłoka.
TWO.03Pytanie 3
Wykonywanie i montaż elementó…

Kategorie: Budowa kadłuba Wyposażenie i urządzenia

Na rysunku przedstawiono fragment linii montażu sekcji płaskich. Cyfrą 1 oznaczono

Ilustracja do pytania 3
A. rolki transportowe.
B. popychacze wzdłużne.
C. rolki bazowe.
D. popychacze poprzeczne.
TWO.03Pytanie 4
Wykonywanie i montaż elementó…

Kategorie: Budowa kadłuba Wyposażenie i urządzenia Pomiary i kontrola

Aby prawidłowo zabezpieczyć statek po jego zwodowaniu oraz kontynuować prace wyposażeniowe, niezbędne jest

A. jego cumowanie i zapewnienie odpowiedniej stateczności
B. zapewnienie wsparcia holownika po demontażu części podbudowy
C. jego cumowanie oraz przeprowadzenie pomiarów zanurzenia
D. założenie trapu i przeprowadzenie pomiarów zanurzenia
TWO.03Pytanie 6
Wykonywanie i montaż elementó…

Kategorie: Spawanie i złącza Pomiary i kontrola

Jaką metodą przeprowadza się test szczelności, stosując próżnię (podciśnienie) w skrzynce nad spoiną spawaną, wykorzystując płyn pieniący do analizy spoiny?

A. Metodą hydropneumatyczną
B. Powietrzem sprężonym
C. Metodą hydrostatyczną
D. Metodą pęcherzykową
TWO.03Pytanie 7
Wykonywanie i montaż elementó…

Kategorie: Budowa kadłuba Wyposażenie i urządzenia

Na rysunku przedstawiono transport

Duży blok skrajnika dziobowego kadłuba podnoszony przez suwnicę bramową podczas transportu na miejsce montażu kadłuba.
A. sekcji przestrzennej na stanowisko montażu bloku.
B. bloku skrajnika rufowego na miejsce montażu kadłuba.
C. sekcji płatowej na stanowisko montażu bloku.
D. bloku skrajnika dziobowego na miejsce montażu kadłuba.
TWO.03Pytanie 8
Wykonywanie i montaż elementó…

Kategorie: Budowa kadłuba

Otwór komunikacyjny dennika oznaczono na rysunku literą

Rysunek dennika z opisami angielskimi i elementami oznaczonymi literami A, B, C i D
C.
A.
D.
B.
TWO.03Pytanie 9
Wykonywanie i montaż elementó…

Kategorie: Budowa kadłuba Pomiary i kontrola

Węzłówka C1 o grubości 9 mm ma następujące wymiary:

Rysunek węzłówki z wymiarami X, Y, t i tabela wymiarów węzłówek C1, C2 i C3
A. X = 200, Y = 270, t = 9
B. X = 200, Y = 270, t = 8
C. X = 270, Y = 200, t = 9
D. X = 250, Y = 250, t = 8
TWO.03Pytanie 10
Wykonywanie i montaż elementó…

Kategorie: Budowa kadłuba Spawanie i złącza Pomiary i kontrola

Jakim badaniom nieniszczącym powinny zostać poddane stalowe uchwyty transportowe?

A. Badaniom radiograficznym i ultradźwiękowym
B. Badaniom penetracyjnym i magnetyczno-proszkowym
C. Badaniom wizualnym oraz radiograficznym
D. Badaniom wizualnym oraz magnetyczno-proszkowym
TWO.03Pytanie 11
Wykonywanie i montaż elementó…

Kategorie: Budowa kadłuba Spawanie i złącza

Co należy zrobić, gdy przy spawaniu jednostronnym płatów sekcji dwie spoiny się krzyżują?

A. w pierwszej kolejności należy zrealizować całą pierwszą spoinę i na nią nałożyć drugą
B. drugą spoinę należy zaczynać od miejsca skrzyżowania, spawając w obu kierunkach
C. należy usunąć pierwszą spoinę w miejscu krzyżowania przed rozpoczęciem następnej
D. podczas wykonywania pierwszej spoiny, powinno się zostawić miejsce na drugą spoinę
TWO.03Pytanie 12
Wykonywanie i montaż elementó…

Kategorie: Budowa kadłuba Pomiary i kontrola

Jaka jest dopuszczalna wielkość wzajemnego przesunięcia górnych krawędzi mocników (półek teowników), których grubość t = 30 mm?

Fragment tabeli tolerancji przesunięcia górnej krawędzi teownika, kątownika lub płaskownika łebkowego z rysunkiem
A. 3,0 mm
B. 10,0 mm
C. 2,5 mm
D. 8,0 mm
TWO.05Pytanie 15
Organizacja budowy, remontu i…

Kategorie: Budowa kadłuba Bezpieczeństwo i przepisy

Zgodnie z treścią w "Przepisach klasyfikacji i budowy statków morskich" PRS szerokość statku B określa się jako

A. największa szerokość statku mierzona pomiędzy zewnętrznymi krawędziami wręgów
B. największa szerokość nadbudówki, jeśli przewyższa szerokość kadłuba statku
C. szerokość statku mierzona z uwzględnieniem odbijaczy burtowych
D. szerokość statku mierzona aż do zewnętrznej krawędzi stępki przeciw przechyłowej
TWO.05Pytanie 17
Organizacja budowy, remontu i…

Kategorie: Budowa kadłuba Transport i wodowanie

Na rysunku przedstawiono wodowanie przy użyciu pochylni

Statek wodowany bokiem z pochylni, gwałtownie wpadający do wody z dużym przechyłem i rozbryzgiem, typowe wodowanie boczne z zeskokiem.
A. wzdłużnej półdokowej.
B. bocznej bez zeskoku.
C. bocznej z zeskokiem.
D. wzdłużnej.
TWO.03Pytanie 18
Wykonywanie i montaż elementó…

Kategorie: Budowa kadłuba Pomiary i kontrola

Po zmontowaniu ścianki przedstawionej na rysunku odległość wewnętrzna pomiędzy usztywnieniem na wręgu nr 59, a usztywnieniem na wręgu nr 60 powinna wynosić

Rysunek ścianki z usztywnieniami na wręgach 58, 59, 60, 70 i 71, odstęp wręgowy 650 mm, usztywnienia 80 x 8
A. 666 mm
B. 642 mm
C. 650 mm
D. 634 mm

TWO.03Pytanie 19
Wykonywanie i montaż elementó…

Kategorie: Budowa kadłuba Spawanie i złącza

Zgodnie z procedurą montażu usztywnień dennika zamieszczonego na rysunku kolejność ich spawania powinna być następująca:

Rysunek wręgu 32 PB w widoku od dziobu z dennikiem poz. 165 i usztywnieniami
A. poz. 722, 711, 783
B. poz. 783, 711, 722
C. poz. 783, 722, 711
D. poz. 711, 722, 783
TWO.05Pytanie 20
Organizacja budowy, remontu i…

Kategorie: Wyposażenie i instalacje Pomiary i kontrola jakości

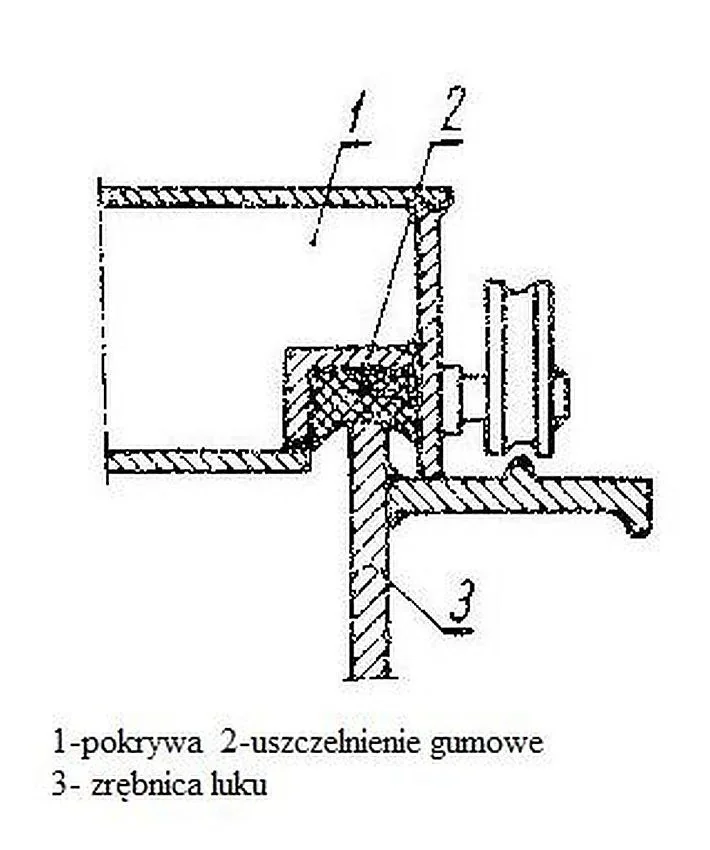

Na rysunku przedstawiono sposób uszczelnienia pokryw lukowych uszczelką gumową. Którą próbę należy przeprowadzić w celu sprawdzenia szczelności pokryw lukowych?

Przekrój uszczelnienia pokrywy lukowej: 1 - pokrywa, 2 - uszczelnienie gumowe, 3 - zrębnica luku
A. Powietrzną.
B. Strumieniem wody.
C. Hydrostatyczną.
D. Sprężonym powietrzem.
TWO.05Pytanie 21
Organizacja budowy, remontu i…

Kategorie: Remont i modernizacja Technologie spawalnicze i obróbka

Rewitalizacja zaworów ssących oraz wydechowych silnika okrętowego polega na

A. docieraniu iglicy stożkowej
B. oczyszczeniu kanału chłodzenia
C. szlifowaniu przylgni grzybków
D. skrawaniu gniazd zaworowych
TWO.05Pytanie 22
Organizacja budowy, remontu i…

Kategorie: Budowa kadłuba Technologie spawalnicze i obróbka

Spawanie TIG (141) odnosi się do spawania łukowego z użyciem elektrody

A. topliwą w atmosferze gazu obojętnego
B. nietopliwą wolframową w atmosferze gazu aktywnego
C. nietopliwą wolframową w atmosferze gazu obojętnego
D. topliwą w atmosferze gazu aktywnego
TWO.03Pytanie 23
Wykonywanie i montaż elementó…

Kategorie: Budowa kadłuba Obróbka blach i profili

Elementy cylindryczne z blach stalowych są wytwarzane na

A. prasach krawędziowych
B. walcach do blach
C. prasach poziomych
D. gilotynach do blach
TWO.05Pytanie 24
Organizacja budowy, remontu i…

Kategorie: Budowa kadłuba Dokumentacja techniczna

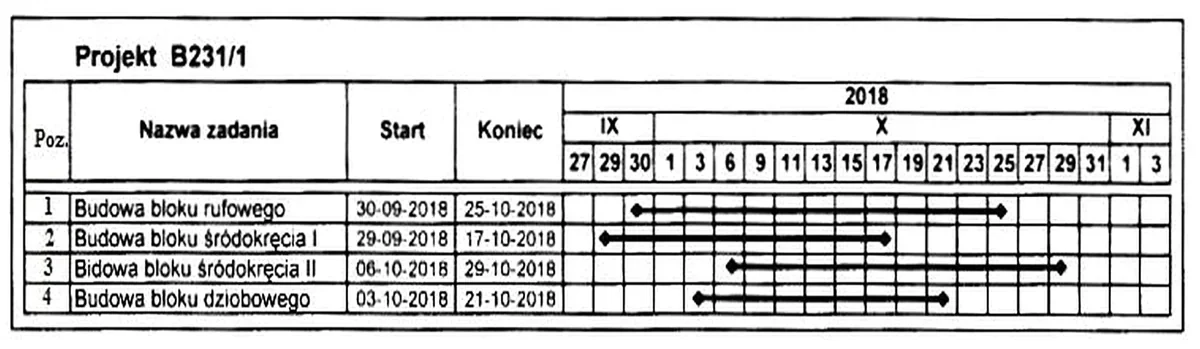

Planowanym terminem zakończenia budowy kadłuba jednostki B231/1 jest 27-10-2018 r. Którą pozycję z przedstawionego harmonogramu należy skorygować aby dotrzymać tego terminu?

Harmonogram projektu B231/1 z czterema pozycjami budowy bloków i datami rozpoczęcia oraz zakończenia
Pozycję 4
Pozycję 1
Pozycję 2
Pozycję 3
TWO.03Pytanie 25
Wykonywanie i montaż elementó…

Kategorie: Budowa kadłuba Obróbka blach i profili

Opisy elementów poszycia burtowego wykonane z blach oznaczone symbolami D9/1/12.0, C9/1/12.0, B9/1/12.0 wykonano w oparciu o plan

Fragment planu z oznaczeniami blach poszycia D9/1, C9/1 i B9/1 o grubości 12.0 oraz wymiarami 2450
A. rozwinięcia poszycia.
B. podziału sekcyjnego.
C. generalny typu statku.
D. montażowy kadłuba.
TWO.03Pytanie 27
Wykonywanie i montaż elementó…

Kategorie: Budowa kadłuba Pomiary i kontrola

Wymiary sekcji przestrzennych budowanych na hali są uzależnione od

A. długości budowanego statku
B. szerokości pochylni do wodowania
C. ciężaru kadłuba statku
D. nośności urządzeń dźwigowych
TWO.03Pytanie 28
Wykonywanie i montaż elementó…

Kategorie: Bezpieczeństwo i BHP

Bezpieczne przeprowadzanie prac remontowych w zamkniętych zbiornikach jest możliwe, gdy stężenie tlenu w powietrzu wewnętrznym tego zbiornika wynosi co najmniej

A. 20%
B. 16%
C. 12%
D. 14%
TWO.03Pytanie 30
Wykonywanie i montaż elementó…

Kategorie: Budowa kadłuba Wyposażenie i urządzenia

Który z poniższych elementów nie wchodzi w skład oprzyrządowania technologicznego?

A. rozpornica
B. podpora sekcji
C. łoże uniwersalne
D. gródź falista
TWO.03Pytanie 31
Wykonywanie i montaż elementó…

Kategorie: Wyposażenie i urządzenia Bezpieczeństwo i BHP

Aby uruchomić palnik, co należy zrobić?

A. otworzyć jedynie zawór acetylenu
B. najpierw obrócić zawór tlenu o około ¼, a potem acetylenu
C. z jednoczesnym otwarciem zaworu tlenu oraz acetylenu
D. najpierw lekko odkręcić zawór acetylenu, a następnie tlenu
TWO.05Pytanie 33
Organizacja budowy, remontu i…

Kategorie: Budowa kadłuba Technologie spawalnicze i obróbka

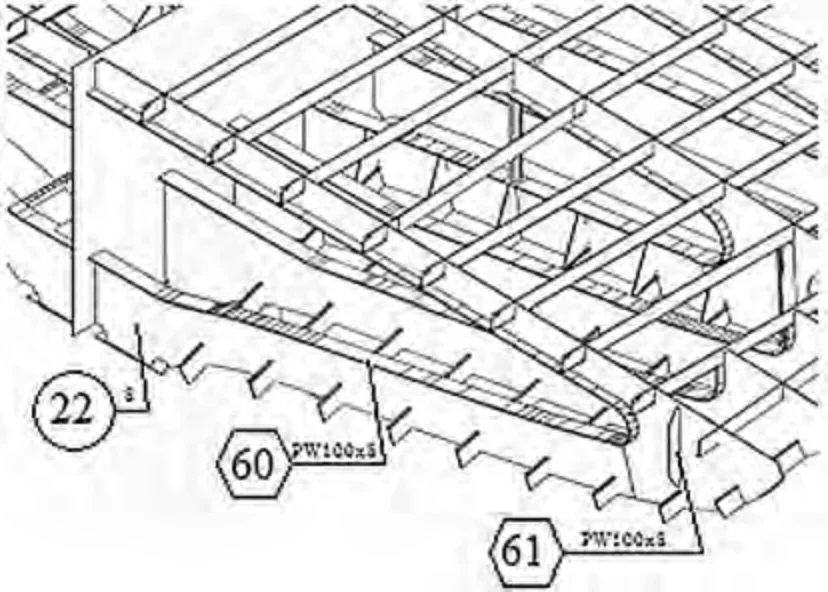

Na szkicu pokazano dennik poz. 22, płaskownik poz. 60 i usztywnienie pionowe w rejonie obła poz. 61. Na którym etapie budowy sekcji wymienione elementy powinny zostać połączone?

Szkic fragmentu sekcji z dennikiem poz. 22, płaskownikiem poz. 60 i usztywnieniem poz. 61
A. Prefabrykacji wstępnej.
B. Prefabrykacji sekcji przestrzennej.
C. Obróbki wstępnej blach i profili.
D. Prefabrykacji sekcji płaskiej.
TWO.05Pytanie 35
Organizacja budowy, remontu i…

Kategorie: Budowa kadłuba Wyposażenie i instalacje

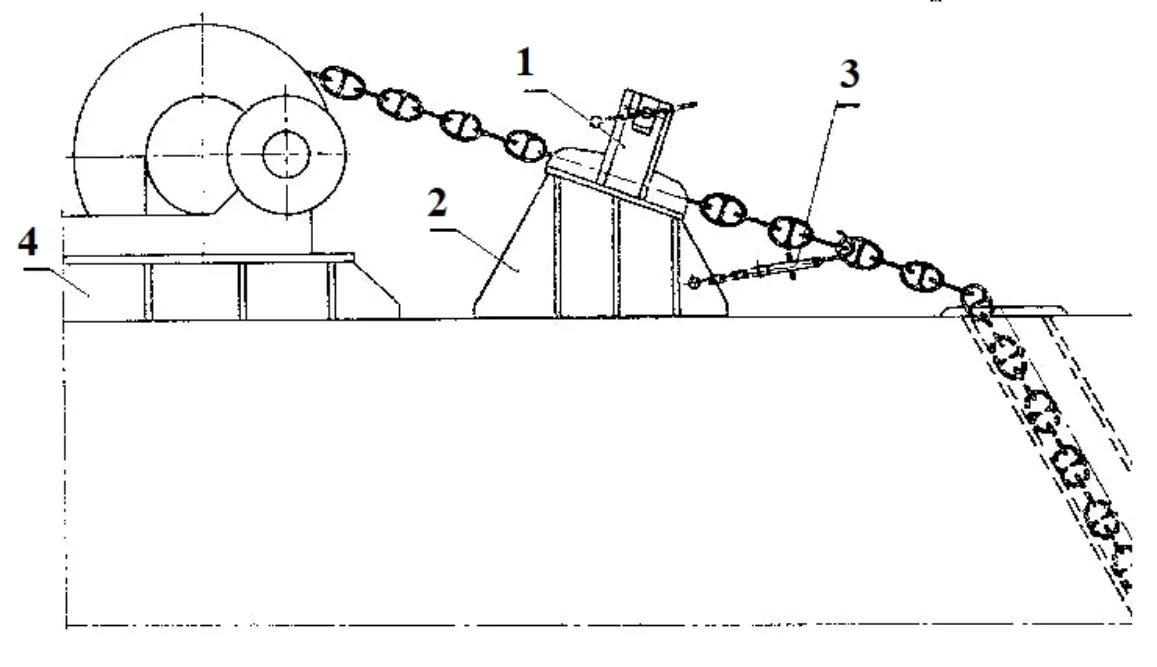

Na rysunku przedstawiono urządzenie kotwiczne. Cyfrą 2 oznaczono

Rysunek urządzenia kotwicznego z łańcuchem i elementami oznaczonymi cyframi od 1 do 4
A. hak stopera łańcuchowego.
B. fundament stopera łańcuchowego.
C. stoper łańcucha kotwicznego.
D. fundament wciągarki kotwicznej.
TWO.03Pytanie 38
Wykonywanie i montaż elementó…

Kategorie: Budowa kadłuba Obróbka blach i profili

Przedstawione na rysunku łoże służy do montażu sekcji

Schemat łoża montażowego z ramą i podporami do ustawiania zakrzywionych płatów poszycia kadłuba z blach giętych
A. płatowych z blach giętych.
B. płatowej prostej.
C. skrajnika dziobowego.
D. pawęży rufowej.
TWO.03Pytanie 40
Wykonywanie i montaż elementó…

Kategorie: Budowa kadłuba Pomiary i kontrola

W jaki sposób należy rozmieszczać podbudowę dla statku dokowanego?

A. równomiernie pod dnem jednostki pływającej
B. zgodnie z planem dokowania
C. tak, aby umożliwić opróżnienie zbiorników denne statku
D. w dowolny sposób pod dnem statku
